石材装饰施工工艺详解50例
栏目:业界资讯 发布时间:2023-04-19

【微信搜索“新筑时代”微信公众号可以看到优质内容,我们累积输出了2000余篇装饰、设计/工程管理文章,欢迎关注呢,回复“社群”还可以进入专属精英群聊】

石材应用领域很广泛,特别是质感要求较高的住宅空间,其在硬装设计上更是相对使用较多的石材。家居哪些位置通常会用到石材呢,安装时需要注意哪些问题?

1One

/ 门槛石材设计 /

门槛的石材在每家每户里都需要用到,主要作用有两点:材质区分及高度调节。

2Two

/ 门套脚石材设计 /

简称为门脚,这种做法为了让木门套不用落地,可以起到防水防潮的作用。

3Three

/ 台面石材设计 /

台面指的是窗户的台面及洗手台台面。

4Four

/ 线条石材设计 /

用石材做线条通常是用在一些背景或是大门框的位置。

5Five

/ 墙面石材设计 /

墙面大面积使用石材是在很多领域都会常见的,墙面使用石材时需要注意整体的造型、石材规格及石材的纹路。

6Six

/ 地面石材设计 /

地面使用石材也同样是比较广泛的,在设计时也同样需要注意到石材的规格、地面造型设计、以及纹路方向。

7Seven

/ 楼梯石材设计 /

在家里有楼梯的基本都是复式大宅或是别墅,楼梯的用材也会根据设计的选择有所不一样,石材在楼梯的使用中是占较大比例,也有许多不一样的做法。

8Eight

/ 干挂石材做法 /

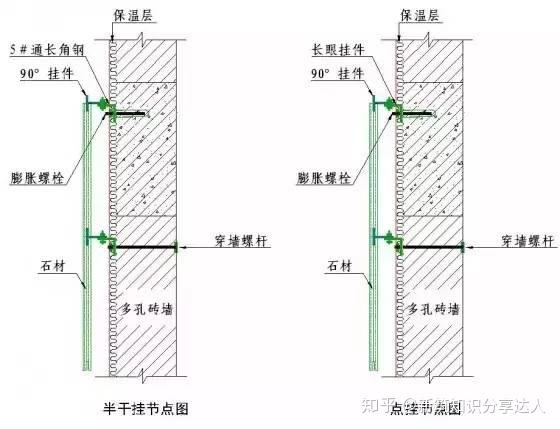

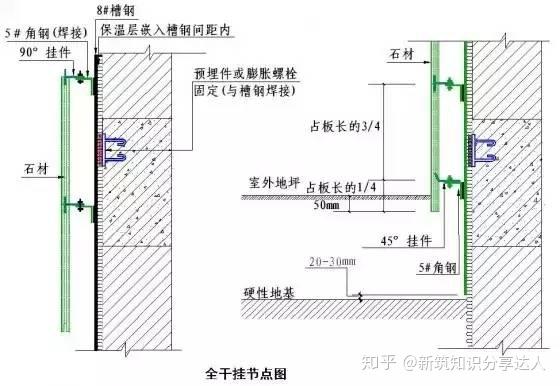

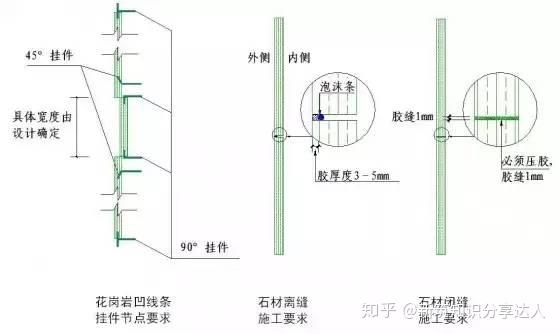

⊕干挂石材节点施工工艺说明:

■ 所有骨架钢材需热镀锌处理。

■ 挂扣件扁钢及螺栓需热镀锌处理或为不锈钢挂件。

■ 焊缝必须饱满牢固。

■ 钢架焊接处必须除锈后涂刷两道防锈漆然后涂银粉漆处理。

■ 膨胀螺栓抗拔要求必须符合规范和设计要求。

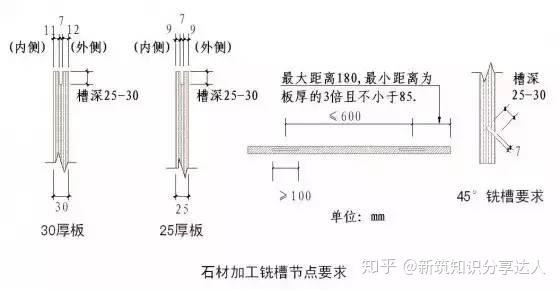

■ 石材短槽必须机械开槽,保证槽缝宽度符合设计要求,严禁现场手提切割机开槽。

■ 不离缝石材板缝需夹胶和座胶时横竖缝内的胶浆必须饱满完整。

■ 石材板面需打胶时,胶缝宽窄必须一致,胶缝边缘平滑挺直无毛边。

■ 干挂石材厚度为25mm时,单块板平方面积不宜大于1平方米。

■ 干挂石材厚度大于25mm时,单块板平方面积不宜大于1.5平方米。

说明:

(1)室外花岗岩最低处必须低于室外地坪50,预防室外地面沉降时花岗岩露边;

(2)槽钢离开硬性地面20-30mm。

说明:膨胀螺栓横向间距根据板材调整,但最大间距不得大于1000mm。

说明:

后植式埋件方案,要求钢板和角码先在工厂焊接加工,整体热镀锌完成后,进行现场安装。

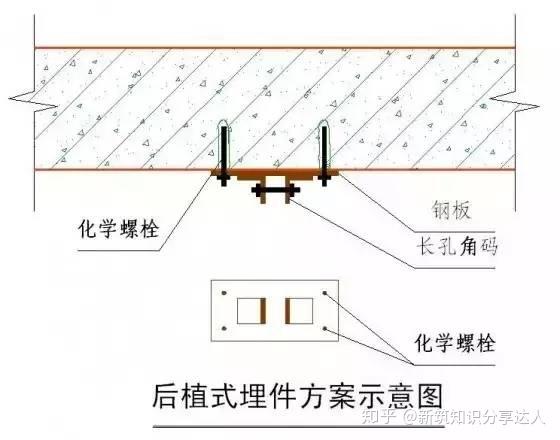

预埋槽式埋件方案图(一)

预埋槽式埋件方案图(二)

9Nine

/ 湿贴石材做法 /

⊕湿贴灌浆花岗岩石材施工说明:

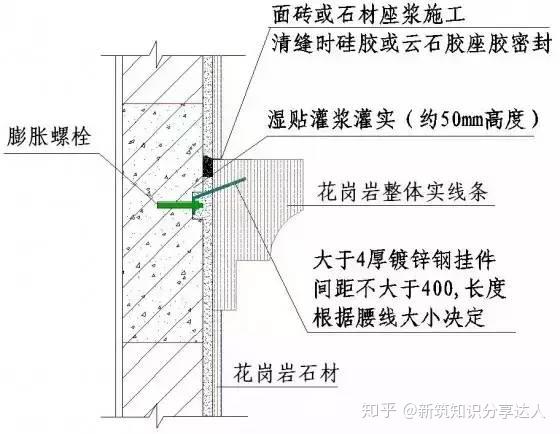

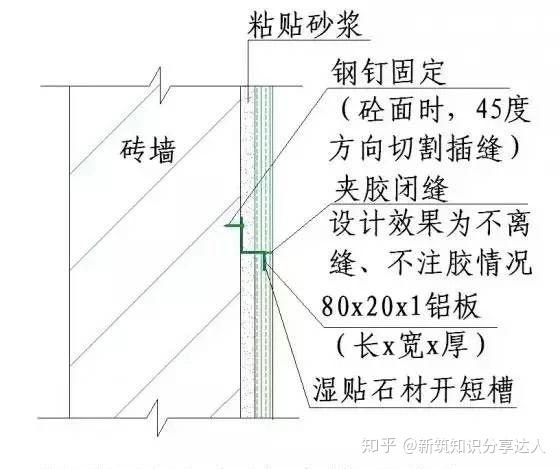

■ 石材挂板用双股18#铜丝或钢丝钩与墙面固定,墙面用手提切割机从上而下或45度方向切槽缝,用钢钉插入缝内,单块石材板纵向长度大于300mm时不得少于两处挂点。

■ 门窗洞及梁底朝天板应作铝片或扁铁侧面加固方案施工。

■ 石材墙面设计要求打明胶时,板缝开三角槽缝或开小凹槽施工。

■ 石材板内灌水泥砂浆前墙体浇水湿润,要求水泥砂浆配比不得低于 1:3,拌制完的砂浆以有较好的流动性为宜。

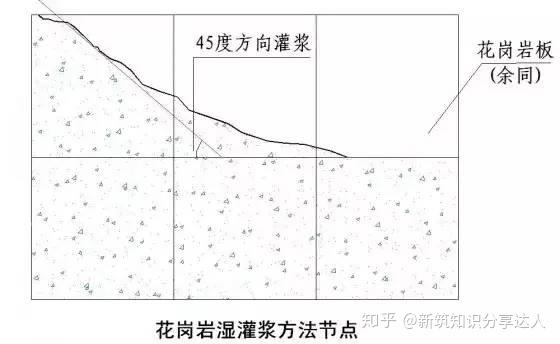

■ 灌水泥砂浆时要求成45度方向灌实,所有腰线顶面板及压顶板严禁半干粉砂浆铺板,必须使用流动的水泥砂浆铺贴面板。

■ 石材墙面打胶宽度由设计确定,胶缝宽窄一致,无毛边。

■ 墙面需做外保温时,石材不宜用湿灌浆方案施工。

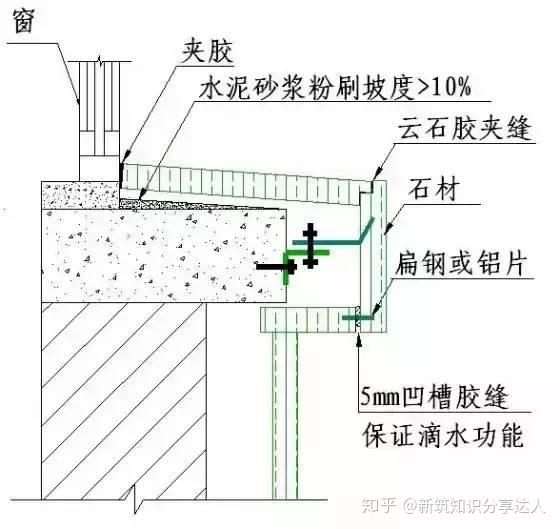

湿贴石材加固方案处理节点

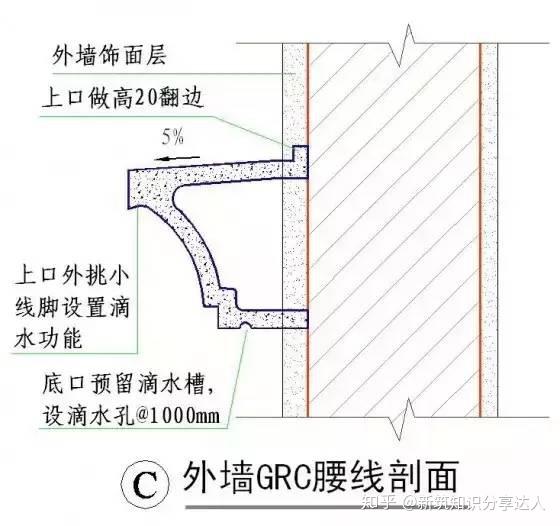

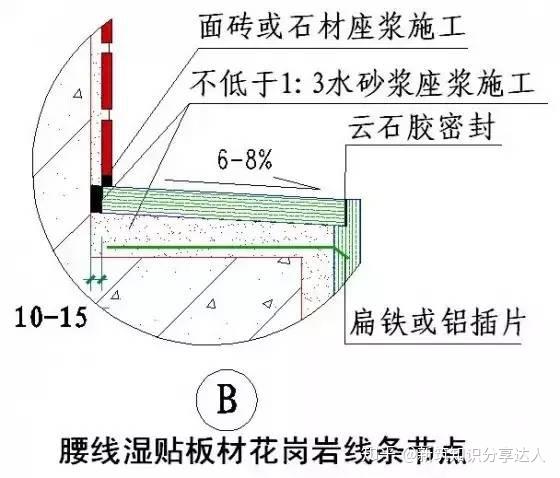

腰线湿贴板材花岗岩线条节点

说明:

线脚压顶板与墙体之间预留10-15mm,施工时,压顶板从外向墙根方向挤压施工,使水砂浆从该预留缝中挤出,未饱满处用原浆灌实,压顶板定位后,将挤出砂浆清理。

10Ten

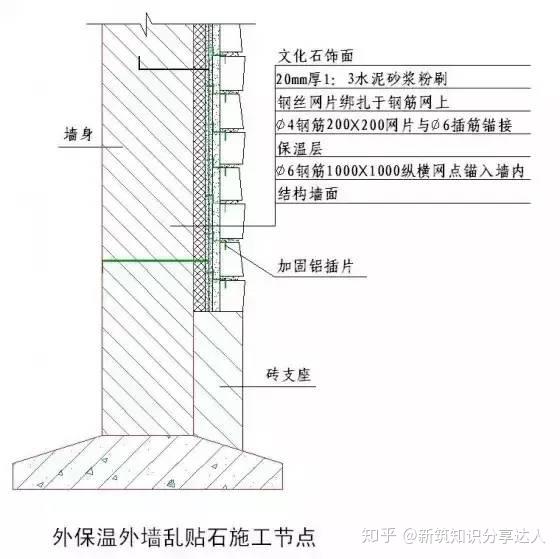

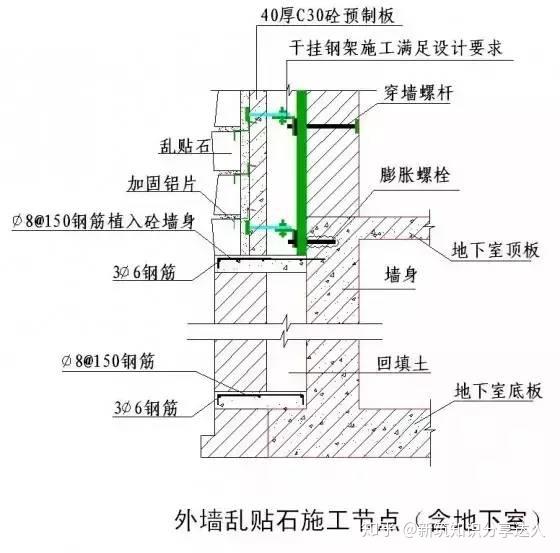

/ 湿贴文化石、乱贴石做法 /

说明:

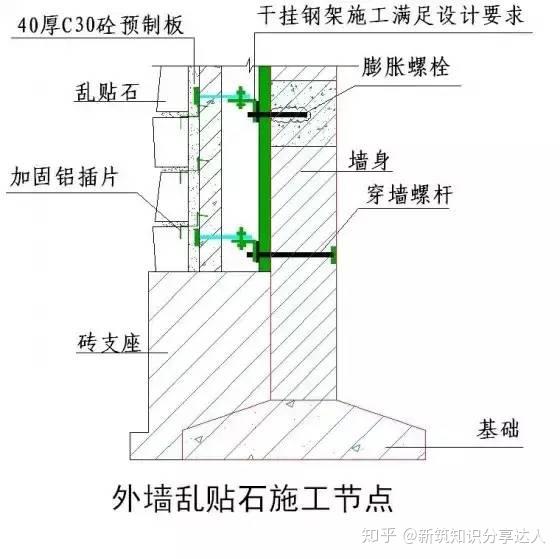

1.墙体为多孔砖砌体时,砌墙时预留φ6钢筋,如未作预留,应将钢筋惯穿至室内墙面锚接。

2.墙体为砼面时,可选用植筋方案施工。

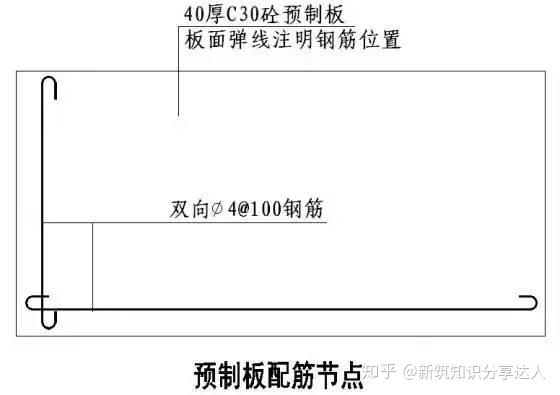

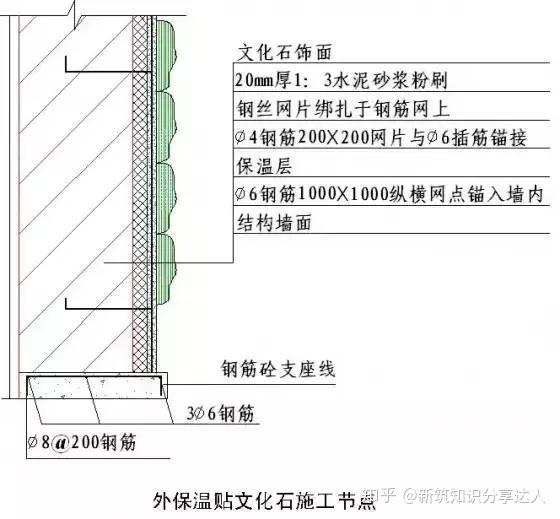

3.文化石饰面高度超过一层时,在二层圈梁部位增设一道钢筋砼支座线,如有饰面要求,可选用暗设方案施工。

11Eleven

/ 门窗与腰线部位 /

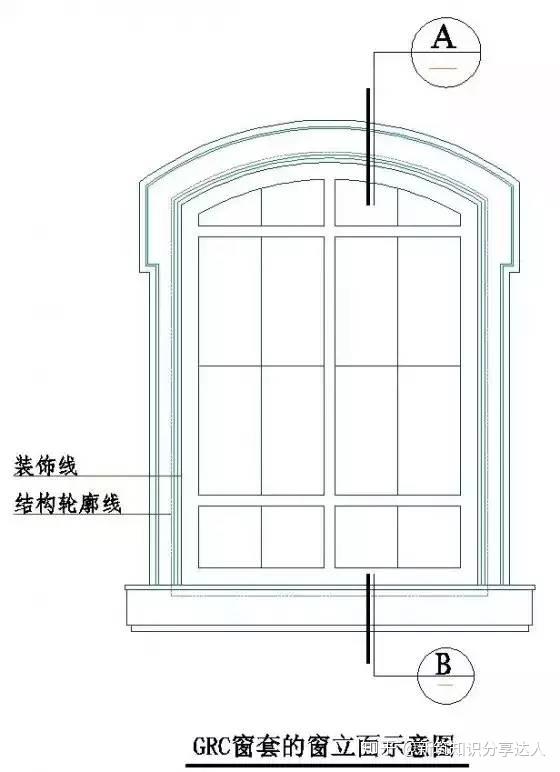

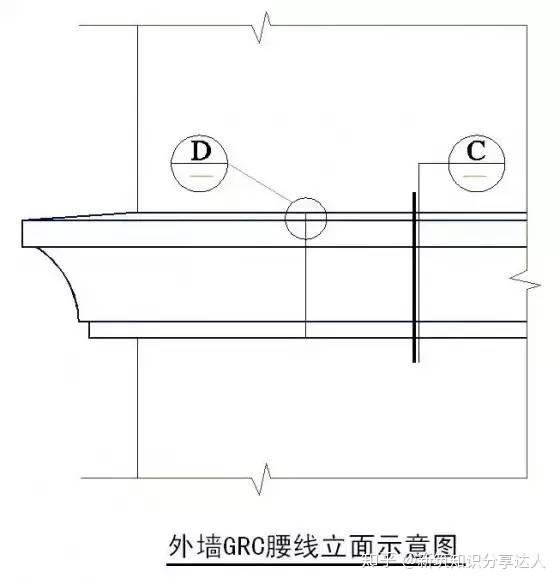

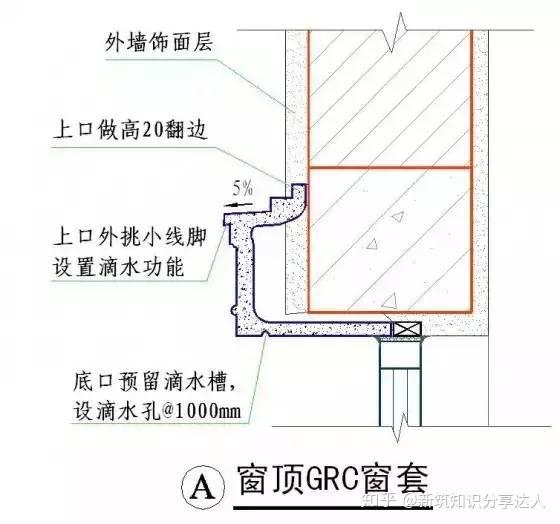

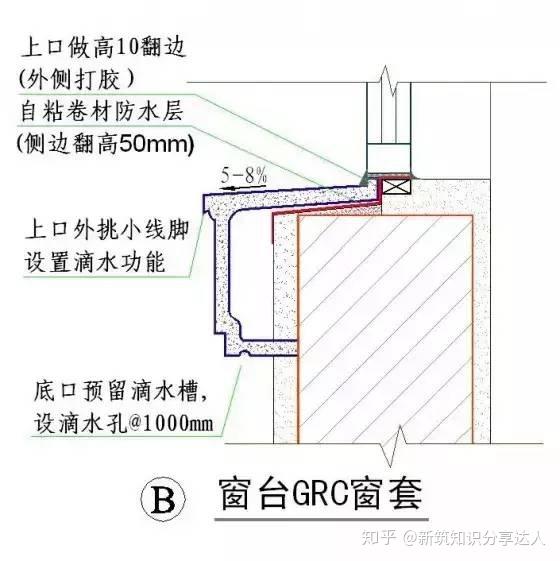

GRC装饰线改进方案说明:

1.所有GRC装饰线必须保证上平面有坡度,下有滴水功能;

2.GRC拼接处保证不渗水;

3.所有GRC预埋固定铁件必须为热镀锌。

说明:

1.GRC压顶板制作时预制完成槽缝;

2.石材加工时切割槽缝;

3.安装时槽缝内填满柔性胶。

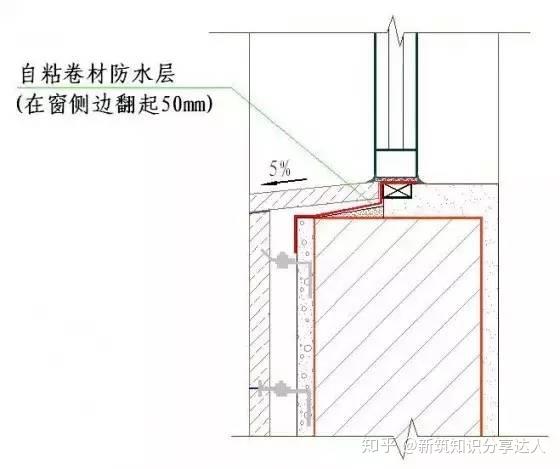

干挂石材窗防水节点

说明:

1.所有腰线必须保证上平面有坡度,下有滴水功能;

2.腰线拼接处保证不渗水。

窗台防水节点(有附框)

窗台防水节点(无附框)

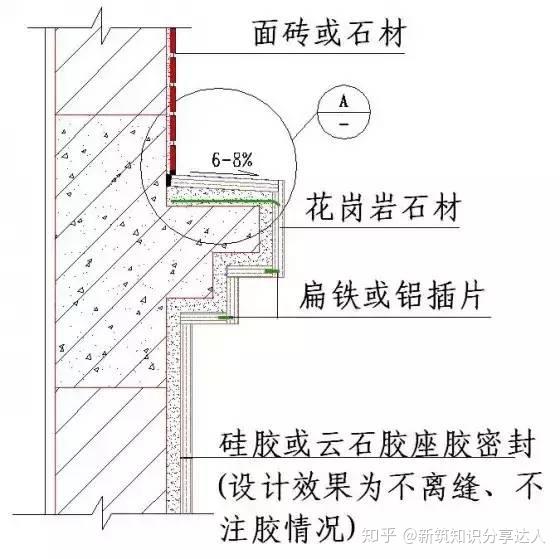

石材腰线施工节点

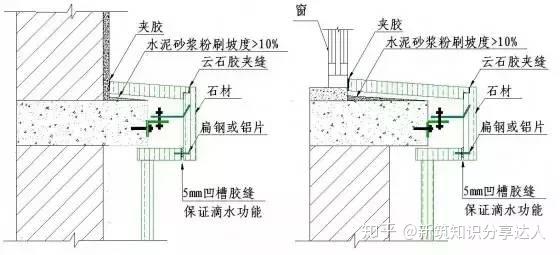

说明:室外花岗岩窗台及线脚基层水泥砂浆粉刷坡度大于10%。

六、阳台露台部位

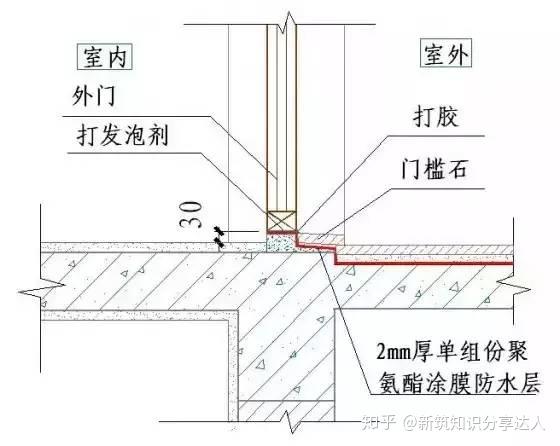

室外门安装及门槛石铺装及防水节点

说明:

外门框安装时,门框底口高出室内毛坯房交付地面30mm。

说明:

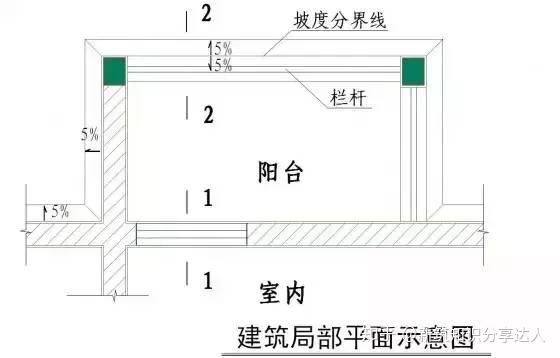

1.阳台上翻梁与外线条分别设内外排水坡;

2.在扶手栏杆内侧做企口,高差不小于20;

3.设置阳台栏杆高度时,要预留出精装修饰面高度,栏杆高度必须符合规范要求。

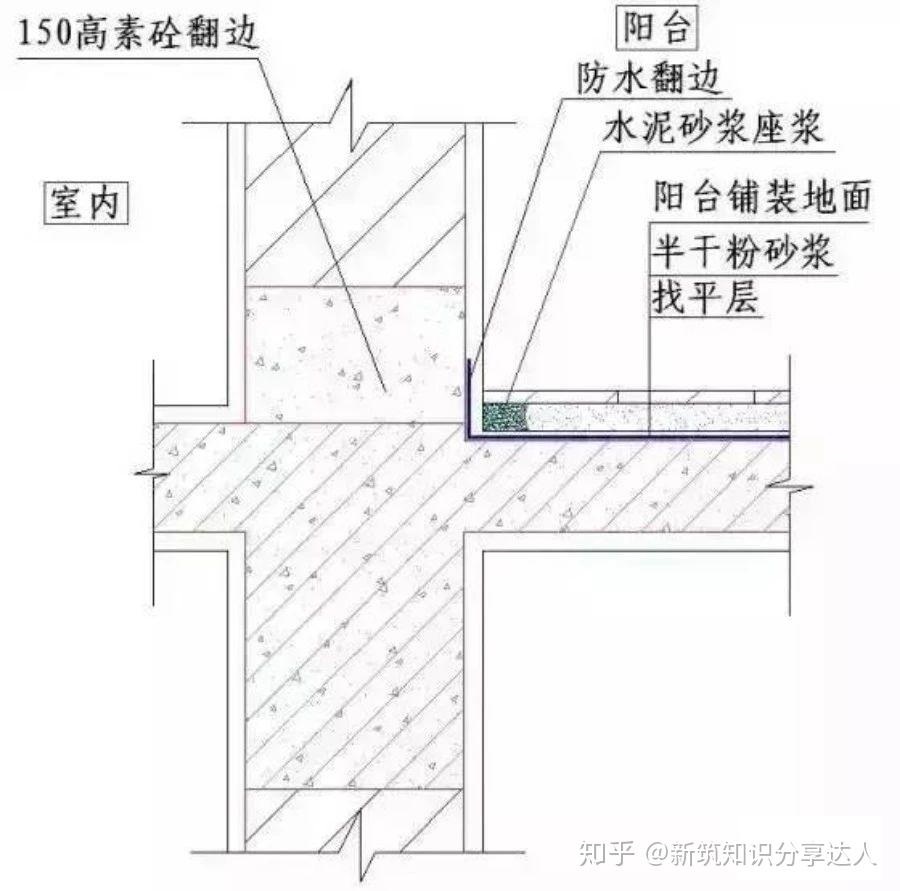

玻璃幕墙构造的阳台防水做法

玻璃幕墙构造的阳台防水做法节点
